Dofinansowanie
Przebudowa sieci ciepłowniczej w Białymstoku celem zmniejszenia strat energii (realizacja lata 2013 - 2015)
Przebudowa sieci ciepłowniczej
w Białymstoku celem zmniejszenia
strat energii
(realizacja lata 2013-2015)
W latach 2013-2015 Miejskie Przedsiębiorstwo Energetyki Cieplnej w Białymstoku (obecnie Enea Ciepło sp. z o.o.) realizowało projekt „Przebudowa sieci ciepłowniczej w Białymstoku celem zmniejszenia strat energii” współfinansowany przez Unię Europejską ze środków Funduszu Spójności w ramach Programu Operacyjnego Infrastruktura i Środowisko www.pois.gov.pl.
Całkowita wartość projektu wynosi 57.722.390,37 zł, a dotacja 27.471.048,86 zł.
Projekt obejmuje 2 etapy:
1. lata 2013-2014 - modernizacja 5 odcinków ciepłowniczych sieci magistralnych o łącznej długości ponad 5 km
2. lata 2014-2015 - modernizacja 12 odcinków sieci ciepłowniczych (głównie osiedlowych) o długości 5,7 km oraz 3 węzłów cieplnych grupowych.
Etap 1: lata 2013-2014
11 stycznia 2013 r. Miejskie Przedsiębiorstwo Energetyki Cieplnej zawarło umowę z Narodowym Funduszem Ochrony Środowiska i Gospodarki Wodnej na dofinansowanie projektu „Przebudowa sieci ciepłowniczej w Białymstoku celem zmniejszenia strat energii” obejmującego wymianę sieci magistralnych kanałowych ułożonych w latach 70. XX wieku, na rurociągi w technologii preizolowanej.
Do realizacji wytypowano 5 zadań obejmujących przebudowę sieci magistralnych o długości w sumie ok. 5 km.
ZADANIA

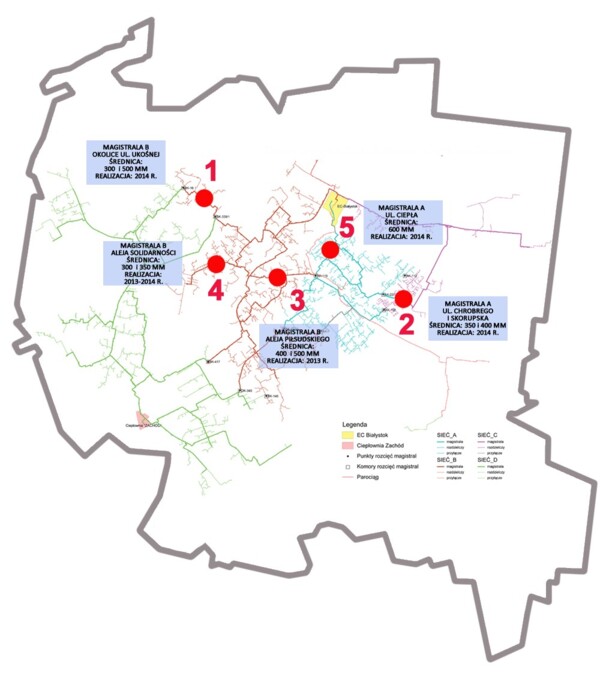

Zadanie nr 1: Magistrala B, rejon ul. Ukośnej – sieć cieplna o średnicy 300 i 500 mm - realizacja 2014 r.
Zadanie nr 2: Magistrala A, rejon ulic Skorupskiej i Chrobrego - sieć cieplna o średnicy 350 i 400 mm - realizacja 2014 r.
Zadanie nr 3: Magistrala B, aleja Piłsudskiego sieć cieplna o średnicy 400 i 500 mm - realizacja wiosna-jesień 2013 r.
Zadanie nr 4: Magistrala B, aleja Solidarności, sieć cieplna o średnicy 300 i 350 mm - realizacja 2013-2014 r.
Zadanie nr 5: Magistrala A, ul. Ciepła, sieć cieplna o średnicy 600 mm - realizacja 2014 r.
EFEKTY EKOLOGICZNE
Projekt będzie realizowany w ramach działania „Efektywna dystrybucja energii”.
Zakładane efekty to:
- poprawa bezpieczeństwa i niezawodności dostaw ciepła systemowego dla mieszkańców Białegostoku
- ograniczenie strat ciepła na przebudowanych odcinkach o 50 proc.
- zmniejszenie emisji do atmosfery, w przypadku dwutlenku węgla (CO2) o 1124 ton w ciągu roku.

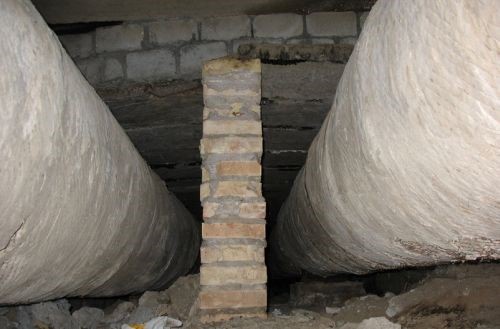

Przykład sieci magistralnej kanałowej z lat 70. XX wieku

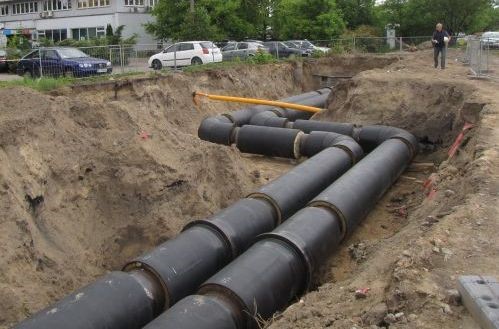

Przykład sieci magistralnej preizolowanej (zdjęcie w budowie)
MAPA ZADAŃ WYNIKAJĄCYCH Z PROJEKTU
Etap 2: lata 2014-2015
W kwietniu 2014 r. MPEC w Białymstoku (obecnie Enea Ciepło sp. z o.o.) podpisało umowę z Narodowym Funduszem Ochrony Środowiska, rozszerzającą zakres projektu i dofinansowania o kolejne ponad 10 mln zł dotacji. Projekt, który został rozszerzony o 15 zadań. Na liście inwestycji znalazło się 12 odcinków sieci (głównie osiedlowych) oraz 3 duże węzły grupowe.
SIECI CIEPŁOWNICZE
Modernizacja sieci o łącznej długości 5,7 km będzie polegać na wymianie starej sieci kanałowej i zastąpieniu jej rurociągami preizolowanymi.
Lokalizacja inwestycji sieciowych, które będą realizowane w ramach II etapu projektu
2014 rok:
1. Ulice Kraszewskiego (Bojary)
- sieć osiedlowa – średnica Dn 300 mm oraz przyłącze do budynku ul. Kraszewskiego 26/2
- długość 602,8 m
2. Aleja Solidarności
- sieci osiedlowe i przyłącza do budynków al. Solidarności 15, Broniewskiego 11 i 13: Dn 50-150-250 mm
- długość 274,9
3. Ulice Waszyngtona i Akademicka - I etap -
- sieć cieplna osiedlowa wraz z przyłączami do budynków Waszyngtona 4, 6, 9/11, Skłodowskiej 9A, 11, 13 oraz Czackiego 8 (średnice Dn150, Dn125, Dn65, Dn50, Dn40, Dn32)
- długość 317,8 m
4. Ulice Waszyngtona, Akademicka - II etap
- sieć cieplna osiedlowa wraz z przyłączami do budynków Akademicka 6, Skłodowskiej 5 i 5A (średnice Dn80, Dn65, Dn50, Dn40)
- długość 237,6 m
5. Ulica Konopnickiej
- sieć cieplna osiedlowa wraz z przyłączami do budynków przy ul. Konopnickiej 8, 10, 12, 12A, 14 i 16 (średnice Dn150, Dn125, Dn65, Dn50, Dn40)
- długość 501,4 m
6. Ulica Handlowa
- sieć cieplna o średnicy Dn150
- długość 427,3 m
7. Ulica Skorupska
- sieć cieplna osiedlowa Dn150 oraz przyłącza do budynków Skorupska 17 i 34
- długość 303,3 m
8. Ulica Lipowa
- sieć cieplna Dn300
- długość 189,5 m
2015 rok:
9. Osiedla Białostoczek
- sieć magistralna Dn900 w rejonie ulic I Armii Wojska Polskiego, 1000-Lecia PP, Radzymińska
- długość 286,0 m
10. Ulica Narewska i Antoniukowska
- sieć cieplna osiedlowa wraz z przyłączami do budynków Narewska 2, 2A, 3, 5, 7, 7A, 7B i 9, Antoniukowska 26/36, 42, 46, 48, 50, 52, 54 i 54A (zakres średnic Dn40 – Dn150)
11. Ulica Branickiego i Elektryczna
- sieć cieplna (zakres średnic Dn80 – Dn 400) – długość 313,8 m
- sieć cieplna parowa Dn400 – długość 432 m
12. Ulica Jagienki
- sieć cieplna osiedlowa Dn 100-150
- długość 488,4 m.
WĘZŁY CIEPLNE (GRUPOWE)
W ramach projektu zmodernizowane będą 3 grupowe węzły cieplne, które mają za sobą ponad 30 lat pracy. Są to duże obiekty, zasilające grupy bloków wielorodzinnych:
1. Dziesięciny 5
2. Kalinowa 7
3. Legionowa 9a.
Modernizacja obejmie kompletną wymianę armatury (pompy, wymienniki, termometry, manometry, automatyka pogodowa i inne urządzenia).

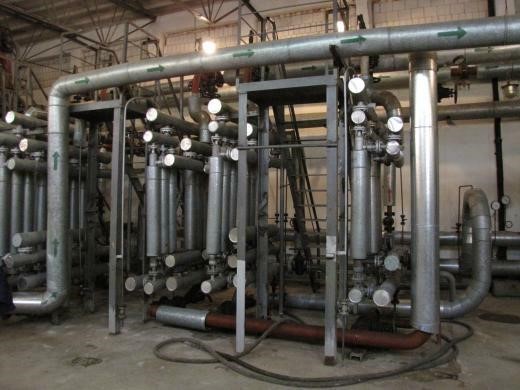

Przykładowy węzeł grupowy zasilający w ciepło kilkanaście bloków mieszkalnych
EFEKTY: OCHRONA ŚRODOWISKA I BEZPIECZEŃSTWO DOSTAW CIEPŁA
W wyniku realizacji inwestycji zostanie ograniczony negatywny wpływ na środowisko procesu produkcji i dostawy ciepła. Przebudowa sieci ciepłowniczej oraz modernizacja węzłów pozwoli na redukcję strat energii cieplnej o 21.503,48 GJ rocznie. Straty energii na przebudowywanych odcinkach zostaną zmniejszone o 70,15%.
Nie bez znaczenia pozostaje również fakt zwiększenia sprawności funkcjonowania systemu ciepłowniczego i zwiększenia bezpieczeństwa i pewności zasilania odbiorców.
